I 5 errori di layout che violano la Marcia in Avanti
Ogni anno, decine di cucine professionali vengono riprogettate — o peggio, sanzionate — per problemi di layout che erano evitabili in fase di progetto. La maggior parte di questi problemi ha un denominatore comune: il flusso di lavoro non è stato pensato prima degli spazi, e l'errore viene scoperto solo quando correggerlo è già diventato costoso.
La Marcia in Avanti in breve
La Marcia in Avanti è il principio HACCP — obbligatorio per legge — secondo cui gli alimenti devono seguire un percorso unidirezionale, dal "sporco" al "pulito", senza mai tornare indietro né incrociare flussi contaminanti. In una cucina professionale si traduce in sei zone tecniche (ricezione, stoccaggio, preparazione, cottura, pass, lavaggio) che devono essere organizzate in sequenza logica, fisicamente o proceduralmente separate.
Quando questo principio viene violato, le conseguenze vanno dall'inefficienza operativa quotidiana al rischio igienico-sanitario reale, fino al mancato superamento delle ispezioni. Questi sono i cinque errori più frequenti che si riscontrano nelle cucine professionali — non solo nei nuovi progetti, ma anche in cucine già operative da anni — e cosa comportano se non vengono corretti.
I 5 errori più frequenti

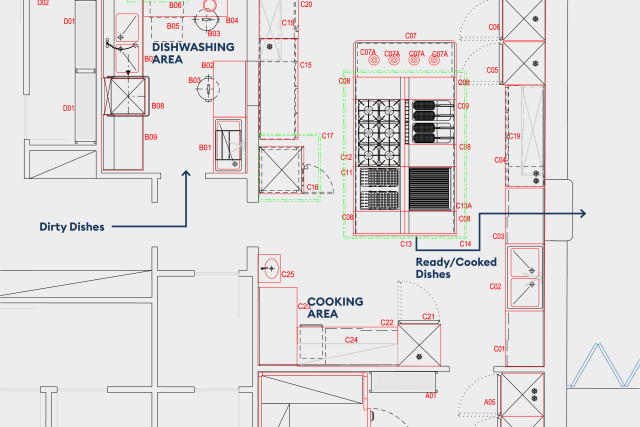

ERRORE 01 — Il percorso sporco e il percorso pulito si incrociano
È l'errore più grave e purtroppo tra i più comuni. Accade quando la zona lavaggio (stoviglie usate, rifiuti, scarti) è posizionata in modo che il personale debba attraversare — o sfiorare — le aree di preparazione o cottura per raggiungerla. Ogni volta che un cameriere porta indietro i piatti sporchi, ogni volta che si smaltisce un sacco della spazzatura, il flusso sporco taglia trasversalmente il flusso pulito.
Nelle cucine piccole, dove lo spazio è limitato, questo schema è quasi inevitabile se non viene pianificato dall'inizio. Ma anche nelle cucine grandi, una collocazione sbagliata della lavastoviglie o dei contenitori rifiuti può creare il problema — spesso senza che nessuno se ne accorga finché un controllo non lo evidenzia.
Cosa comporta non risolverlo.
Oltre al rischio di contaminazione crociata in senso stretto, è uno degli errori che più frequentemente porta a non conformità in fase di ispezione ASL, perché è visibile e dimostrabile semplicemente osservando i percorsi durante un servizio.
✓ La soluzione.
La zona lavaggio e la gestione dei rifiuti devono avere un accesso separato, o almeno un percorso dedicato che non attraversi le aree produttive. In fase di progetto, si tracciano i flussi sul piano quotidiano — letteralmente disegnando i percorsi del personale durante un servizio simulato — prima di posizionare le attrezzature.
ERRORE 02 — La zona preparazione è "a valle" della cottura
La sequenza logica della Marcia in Avanti è: ricezione → stoccaggio → preparazione → cottura → servizio. Quando la zona preparazione è collocata dopo la cottura nello spazio fisico — o peggio, intercalata ad essa — il cuoco deve portare gli alimenti crudi attraverso la zona calda per lavorarli, e poi tornare indietro verso i fornelli. Il flusso si inverte, moltiplicando i rischi.
Questo errore è frequente nelle ristrutturazioni, dove i vincoli architetturali esistenti (colonne, accessi, finestre) costringono a compromessi. Il risultato è una cucina che funziona "al contrario" rispetto alla logica HACCP — e che, paradossalmente, spesso "sembra" funzionare nei momenti di servizio tranquillo, salvo manifestare il problema proprio nei picchi, quando i movimenti del personale si moltiplicano.
Cosa comporta non risolverlo.
A parità di personale, ogni passaggio aggiuntivo tra zona calda e zona di preparazione rallenta il servizio nei momenti di picco — proprio quando la velocità conta di più. È un costo che non si vede su nessuna fattura, ma si misura in coperti non serviti in tempo.
✓ La soluzione.
In caso di vincoli spaziali severi, prima di accettare un layout non conforme è utile esplorare alternative: layout ad L, disposizione angolare, separazione temporale dei flussi con procedure operative scritte. In molti casi, l'adozione di un modulo angolare permette di mantenere la continuità della linea anche in spazi complessi.
ERRORE 03 — Le aree di stoccaggio non sono separate per categoria
Carni crude, pesce, verdure, latticini e prodotti cotti o pronti al consumo non possono condividere gli stessi spazi di stoccaggio senza una separazione fisica adeguata. Eppure in molte cucine si trovano frigoriferi "tuttofare" dove convivono ingredienti con profili di rischio radicalmente diversi. La carne cruda che sgocciola su un vassoio di insalata già condita è uno scenario ancora troppo frequente.
Il problema non è solo normativo. È operativo: uno stoccaggio disorganizzato rallenta il lavoro, aumenta gli sprechi e rende difficile il controllo delle temperature di conservazione richiesto dal piano HACCP.
Cosa comporta non risolverlo.
Oltre al rischio igienico diretto, uno stoccaggio non organizzato per categoria rende più difficile anche la sola tracciabilità dei prodotti — un problema che si nota soprattutto nei controlli, quando diventa complicato dimostrare che la separazione richiesta è stata effettivamente rispettata nel tempo, e non solo sulla carta.
✓ La soluzione.
Lo stoccaggio deve essere progettato per categorie, con frigoriferi o comparti dedicati. Le basi refrigerate integrate nella linea di preparazione — come quelle disponibili nella gamma M1 di Mareno — permettono di avere il giusto ingrediente a portata di mano nella zona giusta, riducendo i movimenti e mantenendo la catena del freddo.
ERRORE 04 — Il pass è troppo vicino alla zona lavaggio
Il pass è il punto finale della Marcia in Avanti: è dove il piatto finito viene consegnato alla sala. Se è posizionato in prossimità della zona lavaggio — dove tornano i piatti sporchi dalla sala — si crea una zona di contaminazione potenziale proprio nel punto più critico del flusso. Odori, schizzi d'acqua, vapori del lavaggio, movimenti del personale: tutto converge nello stesso spazio.
In cucine di dimensioni ridotte, questo problema è spesso sottovalutato in fase di progetto perché sembra secondario rispetto ad altri aspetti — in fondo, "è solo un passaggio". Si rivela invece uno dei più difficili da gestire operativamente una volta che la cucina è in funzione, perché coinvolge il punto esatto in cui il lavoro della cucina diventa visibile (e percepibile) alla sala.
Cosa comporta non risolverlo.
Non si tratta solo di un rischio igienico: un pass esposto ai vapori e ai rumori della zona lavaggio peggiora anche la qualità percepita del servizio da parte della sala, e nei casi più critici può influire sulla temperatura e sulla presentazione dei piatti pronti.
✓ La soluzione.
Il pass deve essere fisicamente distante dalla zona lavaggio, idealmente separato da una parete o da una barriera funzionale. In assenza di spazio, procedure operative rigide (orari separati, percorsi dedicati) possono mitigare il rischio, ma non eliminarlo. La soluzione strutturale rimane preferibile.
ERRORE 05 — Le superfici di lavoro non supportano la pulizia quotidiana
Questo errore non riguarda il layout in senso stretto, ma ha un impatto diretto sul rispetto della Marcia in Avanti nella vita quotidiana della cucina. Piano di lavoro con giunzioni esposte tra i moduli, bordi non trattati dove si accumulano residui, zoccolature non continue che creano anfratti difficili da raggiungere: ogni imperfezione costruttiva diventa un serbatoio di contaminazione potenziale.
Una cucina può essere progettata con la Marcia in Avanti perfettamente rispettata a livello di flussi, ma se le attrezzature non sono igienicamente adeguate, il rischio permane. La normativa HACCP valuta anche questo aspetto: le superfici devono essere lisce, non porose, facilmente lavabili e resistenti ai detergenti.
Cosa comporta non risolverlo.
È l'errore più "silenzioso" dei cinque: non si vede in un controllo dei flussi, ma si accumula nel tempo — letteralmente, sotto forma di residui in punti che la pulizia ordinaria non raggiunge. È anche l'errore che, a differenza dei primi quattro, non si corregge con una riorganizzazione degli spazi, ma richiede di intervenire sulle attrezzature stesse.
✓ La soluzione.
La scelta delle attrezzature deve includere una valutazione dell'igienicità costruttiva, non solo delle prestazioni di cottura. Dettagli come il bordo antitracimazione, la guarnizione di giunzione tra i moduli, le basi vano con angoli raggiati e le zoccolature uniformi — come nel sistema a 4 Livelli di Igiene della gamma M1 Mareno, descritto nel dettaglio nell'articolo dedicato alla Marcia in Avanti — fanno la differenza tra una cucina che è conforme sulla carta e una che rimane igienica anche dopo 200 coperti.

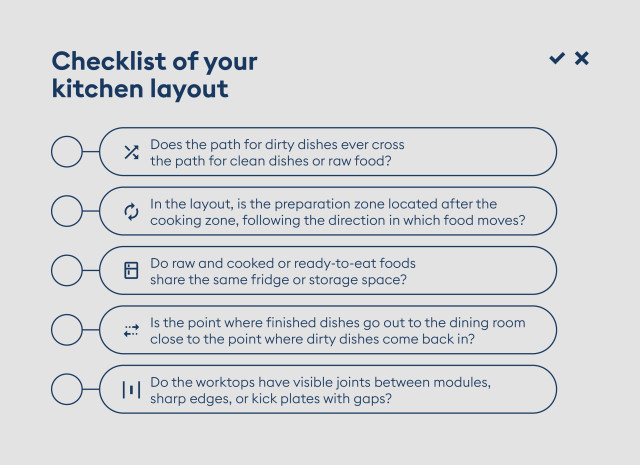

Come fare una verifica preliminare del layout della tua cucina
Prima di un intervento tecnico, è possibile fare una prima valutazione osservando il funzionamento della cucina durante un servizio — o, se il progetto è ancora sulla carta, ripercorrendo mentalmente un servizio tipo sulla planimetria. Le domande da porsi sono, in pratica, la traduzione operativa dei cinque errori descritti sopra:
- Il percorso dei piatti sporchi incrocia mai, anche solo per pochi metri, quello dei piatti puliti o degli alimenti crudi?
Se la risposta è sì anche solo in determinati momenti del servizio, è presente l'Errore 01.
- Nel layout, la zona preparazione si trova prima o dopo la zona cottura, seguendo il verso in cui si muovono gli alimenti?
Se un alimento crudo deve "tornare indietro" verso la preparazione dopo essere passato vicino alla cottura, è presente l'Errore 02.
- Gli alimenti crudi e quelli cotti o pronti condividono lo stesso frigorifero o lo stesso spazio di stoccaggio?
Anche un solo frigorifero "misto" per mancanza di spazio è un segnale dell'Errore 03.
- Il punto in cui i piatti pronti escono verso la sala è vicino al punto in cui rientrano i piatti sporchi?
Se sono a meno di pochi passi l'uno dall'altro senza separazione, è presente l'Errore 04.
- I piani di lavoro hanno giunzioni visibili tra i moduli, bordi non arrotondati o zoccolature interrotte?
Se sì, è presente l'Errore 05 — indipendentemente da quanto sia ben organizzato il resto della cucina.
Questa verifica non sostituisce una valutazione tecnica completa — soprattutto perché alcuni di questi problemi si manifestano solo in determinati momenti del servizio, o solo con determinate combinazioni di menu e volumi — ma è un primo strumento utile per capire se vale la pena approfondire, e su quali aspetti concentrare l'attenzione.
La lezione comune a tutti e cinque gli errori
Ogni errore descritto ha una radice comune: il layout è stato progettato pensando prima agli spazi e alle attrezzature disponibili, e solo dopo — o mai — al flusso di lavoro reale. La Marcia in Avanti non è un vincolo da soddisfare a posteriori: è il punto di partenza del progetto.
Una cucina professionale ben progettata non è solo conforme alle normative. È una cucina più veloce, più sicura, più facile da gestire quotidianamente. Ogni metro percorso in meno dal personale è un margine in più per il locale — un margine che si accumula, servizio dopo servizio, per tutta la vita operativa della cucina.
Dalla diagnosi alla soluzione: la valutazione tecnica Mareno
I cinque errori descritti in questo articolo riguardano principalmente la fase di analisi del flusso e del layout — la prima delle fasi che compongono un progetto di cucina professionale. Una volta identificati, la loro correzione si intreccia inevitabilmente con le fasi successive: la scelta delle tecnologie di cottura, il dimensionamento delle attrezzature, la configurazione finale della linea.
Il team tecnico Mareno è a disposizione per una valutazione del layout — sia per progetti in fase di disegno, sia per cucine già operative in cui si sospetti la presenza di uno o più di questi errori — come parte di una valutazione tecnica più ampia che tiene insieme flussi, tecnologie e configurazione delle attrezzature.
Prima si tracciano i flussi, poi si progettano gli spazi. Prima si scelgono le attrezzature giuste, poi si installa tutto il resto.
Hai un progetto di cucina da valutare?
Il team tecnico Mareno è a disposizione per analizzare il layout della tua cucina — in progetto o già operativa — e verificare la conformità con i principi della Marcia in Avanti. Contattaci per una valutazione tecnica.
